İlgi: 06/12/2007 tarih ve 4065 sayılı,başvurunuz.
06.12.2007 tarihli e-posta mesajınız ile Marmaray Projesi hakkında bilgi talebiniz, Bakanlığımız DLH İnşaatı Genel Müdürlüğünce incelenmiştir.
Soru-1-Marmaray Projesi Ayrılıkçeşme-Üsküdar tüneli kaç m'ye ulaşmıştır ?
Cevap-1-

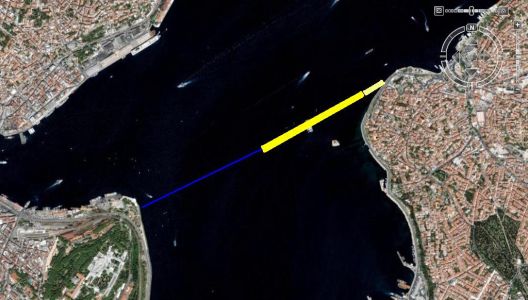

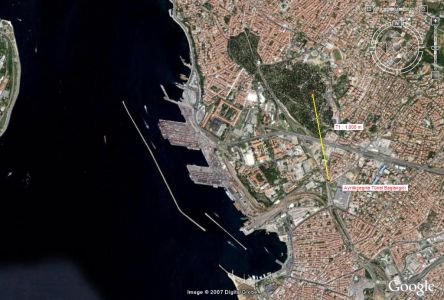

30 Kasım 2007 tarihi itibarıyla Ayrılıkçeşme-Üsküdar yönünde iki tünelden biri yaklaşık 780 m;, diğeri ise yaklaşık 1008 m;ye ulaşmıştır.
Soru-2-Yedikule-Yenikapı kaç m'ye ulaşmıştır ?
Cevap-2-30 Kasım 2007 tarihi itibarıyla tünel yaklaşık 100,5 m’ye ulaşmıştır.
Soru-3-Yenikapı-Sirkeci ne zaman tünel delme işlemi başlayacak ?
Cevap-3-Sirkeci batı şaftı kazıkları tamamlanmış olup zemin kazısı çalışmaları devam etmektedir. Doğu tarafında kazık çalışmaları tarihi bina eklentisinden dolayı tamamlanamamıştır. Doğu tarafı acil çıkış şaftında 3. kuşak imalatı tamamlanmıştır. Sirkeci istasyonu Kuzey Giriş yapısının (TCDD Gar tarafı) diyafram duvar inşaatına devam edilmektedir. Sirkeci’de güney giriş yapısıyla (Vilayet tarafı) ilgili olarak deplase çalışmaları için yapılan arkeolojik kazılar tamamlanmıştır.
Soru-4-Yenikapıdaki kilise ne oldu? Arkeolojik kazılar ne zaman biter ?
Cevap-4-Yenikapı İstasyon alanımızda kilise bulunmamaktadır. Yenikapı bölgesinde Arkeolojik kazı çalışmaları İstanbul Arkeolojik Müzeler Müdürlüğü arkeologları denetimi altında sürdürülmekte olup, ilgili Kültür ve Tabiat Varlıklarını Koruma Bölge Kurulları kararları doğrultusunda çalışmalara devam edilmektedir.
Soru-5-Yenikapı İstasyonu teknik inşaat çalışmaları ne zaman başlar ?
Cevap-5-Yenikapı doğu tarafında, kazık imalatları devam etmektedir. Ayrıca, arkeolojik kazılara bağlı olarak ankrajlara devam edilmektedir. Batı tarafında havalandırma binası ve deplase hattı iksa sistemi kazıklarının imalatı sürdürülmektedir. Havalandırma binası tarafındaki kazıkların imalatına devam edilmektedir.
Soru-6-Üsküdar Makas Tüneli ile E11 tüpü arasında tünel delme işlemi yapılıyor mu ? Kaç m var ?
Cevap-6-Üsküdar Makas Tüneli ile E11 tüpü arasındaki kesimde yeralan Üsküdar İstasyonunda zemin kazılarına devam edilmektedir.
Soru-7-Üsküdar İstasyonu ne zaman biter ?
Cevap-7-İş programına göre
Üsküdar İstasyonu inşaat çalışmalarının 2010 yılı içerirsinde bitirilmesi planlanmaktadır.
Soru-8-Ayrılıkçeşme İstasyonu inşatına ne zaman başlayacaksınız ?
Cevap-8-Bahsedilen yerde bulunan İbrahimağa İstasyonu, İstanbul Büyükşehir Belediyesi’nce yürütülmekte olan Kadıköy-Kartal Raylı Toplu Taşım Projesi kapsamında yapılacaktır.
Soru-9-Banliyö Trenleri modernise etmek amacıyla ne zaman iptal edilecek. İş ne zaman başlar ne zaman biter ?
Cevap-9-Marmaray Projesi kapsamındaki; Gebze-Haydarpaşa, Sirkeci-Halkalı Banliyö Hatlarının İyileştirilmesi: İnşaat, Elektrik ve Mekanik Sistemler (CR1) işi ile ilgili olarak, yüklenici AMD Rail (Alstom - Marubeni - Doğuş) grubuna
21.06.2007 tarihinde yer teslimi yapılarak çalışmalara başlanmıştır. Söz konusu mevcut demiryolu hattının rehabilitasyon çalışmalarının yapılabilmesi için
yer tesliminden 18 ay sonra demiryolu işletiminin iki yıl süresince durdurulması planlamaktadır.
10-Sirkeci nin kroki çizimlerini gönderir misiniz ?
Cevap-11- Krokiler ekte gönderilmektedir.
