ist-M.03:02 » M2 Şişhane-Yenikapı Güney 2.Etap İnş
- Esat
- Pir-i Seyyâh
- Mesajlar: 18155
- Kayıt: 17 Eyl Pzt, 2007 13:37
Önceki gün yapılan ihaleye katılan MAPA İnşaat ve Tic. AŞ + KOLİN İnşaat Turizm Sanayi ve Ticaret AŞ + LİMAK İnşaat Sanayi ve Ticaret AŞ + Cengiz İnşaat San ve Tic AŞ İş Ortaklığı 162,9 milyon Euro (yaklaşık 301 milyon YTL) ve Gülermak Ağır Sanayi İnşaat Taahhüt AŞ + ASTALDI S.P.A. İş Ortaklığı ise 146,7 milyon Euro (yaklaşık 271 milyon YTL) teklif verdi. İhaleyi kazanan firma, komisyon onayının ardından belli olacak ve köprünün yapımı 600 günde tamamlanacak.
Projeye göre; Haliç üzerine, 2500 milimetre çapında çelik kazıklar üzerinde inşa edilecek eğik gergin kablo askılı tipte 387 metre uzunluğunda çelik köprü kurulacak. Köprü kendi ekseninde açılır-kapanır olarak yapılacak. Unkapanı ve Beyoğlu tarafında metro istasyonu giriş binaları, Unkapanı tarafında deniz üzerinde çakma kazıklar üzerinde inşa edilecek. Projeyi, 20 yıl deneyimli, en az 1 adet çelik köprü (yaya köprüleri hariç) veya deniz yapıları yapımı işinde proje müdürü veya uzman mühendis olarak görev yapmış bir inşaat mühendisi yönetecek.
İstanbul'un "Dünya Kültür Mirası Listesi"nde kalıp kalmayacağına karar verecek raporu hazırlayan UNESCO heyeti, Taksim metrosu Haliç Köprü geçişini Süleymaniye Camii'nin silüetini kapattığı gerekçesiyle eleştiriyordu. Proje Kültür ve Tabiat Varlıklarını Koruma Kurulu tarafından da "deniz seviyesinden fazla yüksek olacağı, bunun da Tarihi Yarımada'nın silüetini etkileyeceği" gerekçesiyle onaylanmamıştı. İstanbul Büyükşehir Belediyesi projeyi hem UNESCO'nun hem de Koruma Kurulu'nun eleştirileri doğrultusunda revize etti. Revize edilen proje 10 yıllık gecikmenin ardından nihayet yeniden başlıyor.
Projeye göre; Haliç üzerine, 2500 milimetre çapında çelik kazıklar üzerinde inşa edilecek eğik gergin kablo askılı tipte 387 metre uzunluğunda çelik köprü kurulacak. Köprü kendi ekseninde açılır-kapanır olarak yapılacak. Unkapanı ve Beyoğlu tarafında metro istasyonu giriş binaları, Unkapanı tarafında deniz üzerinde çakma kazıklar üzerinde inşa edilecek. Projeyi, 20 yıl deneyimli, en az 1 adet çelik köprü (yaya köprüleri hariç) veya deniz yapıları yapımı işinde proje müdürü veya uzman mühendis olarak görev yapmış bir inşaat mühendisi yönetecek.
İstanbul'un "Dünya Kültür Mirası Listesi"nde kalıp kalmayacağına karar verecek raporu hazırlayan UNESCO heyeti, Taksim metrosu Haliç Köprü geçişini Süleymaniye Camii'nin silüetini kapattığı gerekçesiyle eleştiriyordu. Proje Kültür ve Tabiat Varlıklarını Koruma Kurulu tarafından da "deniz seviyesinden fazla yüksek olacağı, bunun da Tarihi Yarımada'nın silüetini etkileyeceği" gerekçesiyle onaylanmamıştı. İstanbul Büyükşehir Belediyesi projeyi hem UNESCO'nun hem de Koruma Kurulu'nun eleştirileri doğrultusunda revize etti. Revize edilen proje 10 yıllık gecikmenin ardından nihayet yeniden başlıyor.
-
- Seyyah
- Mesajlar: 4319
- Kayıt: 09 Kas Cum, 2007 12:38
-
- Seyyah
- Mesajlar: 4319
- Kayıt: 09 Kas Cum, 2007 12:38
- Esat
- Pir-i Seyyâh
- Mesajlar: 18155
- Kayıt: 17 Eyl Pzt, 2007 13:37
İhalenin verildiği firma belli olmamışmıydı?Mehmet Kasım yazdı:İBB Meclisi Kadir Be'e Haliç Metro Köprüsü için kredi kullanma onayı verdi. Büyük bir olasılıkla Gülermak firması alacak işi. Dış borç onaylanınca işe hemen başlanacak.
Kadir Bey'in adaylığı da kesin. Köprü kesintiye ve bakış açısı eğişikliğine kurban gitmeyecek. Yola devam.
-
- Seyyah
- Mesajlar: 4319
- Kayıt: 09 Kas Cum, 2007 12:38
- Esat
- Pir-i Seyyâh
- Mesajlar: 18155
- Kayıt: 17 Eyl Pzt, 2007 13:37
Geçenlerde 2009 gündem başlığında Mehmet İBB den gelen bilgi edinme cevabında Haliç Köprü Geçişi işinin Gülermak firmasına verildiği ve 2 Ocak itibari ile çalışmanın başladığını belirtmişti. M2 nin uzamalarının açılışında da güney kesim yani Unkapanı-Yenikapı arası tüneller ile ilgili %98 tamamlandı gibi bir ifade vardı bu açıdan baktığımızda işin 2010 sonunda bitmesi ihtimali var, herhalde 2011 ya da 2012 gibi Marmaray ile birlikte açılmaya kalmaz.
- alabay
- Evliya Çelebi
- Mesajlar: 5585
- Kayıt: 21 Eyl Cum, 2007 12:12
Hakikaten tamamlandı mı? Gereken metro istasyonları var mı, yapıldı mı? Ben hâlâ Unkapanı durumunu anlayamadım. Köprünün üstünde istasyon olacak nanesine inanamıyorum. Hem Unkapüanı, hem Salıpazarı mantıklı olurdu, Berlin'in göbeğinde de, birbirine çok yakın istasyonlar var, dışarı doğru aralar açılıyor. Yani vapur aktarma noktası olarak ilginç olurdu, ama Unkapanı'na gitmek için köprünün üstünde trenden inmek çok garip olur!
İstanbul üçgeninde de ama en az iki üç istasyon olacaktı herhâlde ...
B. Alabay
İstanbul üçgeninde de ama en az iki üç istasyon olacaktı herhâlde ...
B. Alabay
- Esat
- Pir-i Seyyâh
- Mesajlar: 18155
- Kayıt: 17 Eyl Pzt, 2007 13:37
Tünel kazısı denilmiş, bende o şekilde söyledim sanırım, bu şu anlama geliyor: Tünel kazılarının %98 i
istasyon yapıları demiyor, ki zaten bu bölgedeki istasyonlardan Unkapanı nı dışarıda bırakırsak Saraçhane var arada o da NATM yöntemi ile inşaa edilecek, Yenikapı' nın durumu ise malum.
İstasyon falan yok ortada belki aşağıda Saraçhane için istasyon kazısı yapılmıştır ama yukarı çıkışı yok henüz, Unkapanı' da vapura aktarma falan bunlar bence gereksiz hayaller, Unkapanı istasyonu Unkapanın da olmalıdır diye düşünüyorum yani kara tarafından.

İstasyon falan yok ortada belki aşağıda Saraçhane için istasyon kazısı yapılmıştır ama yukarı çıkışı yok henüz, Unkapanı' da vapura aktarma falan bunlar bence gereksiz hayaller, Unkapanı istasyonu Unkapanın da olmalıdır diye düşünüyorum yani kara tarafından.
-
- Seyyah
- Mesajlar: 4319
- Kayıt: 09 Kas Cum, 2007 12:38
-
- Seyyah
- Mesajlar: 4319
- Kayıt: 09 Kas Cum, 2007 12:38
BİTİŞ: 2 EYLÜL 2010
http://www.ibb.gov.tr/tr-TR/SubSites/ra ... saati.aspx
Haliç Metro Geçiş İnşaatı
Yüklenici : Astaldi.S.P.A – Gülermak Ağır Sanayi İnşaat ve Taahhüt A.Ş İş Ortaklığı
Uzunluğu : 936 Metre.
İstasyon Sayısı : 1

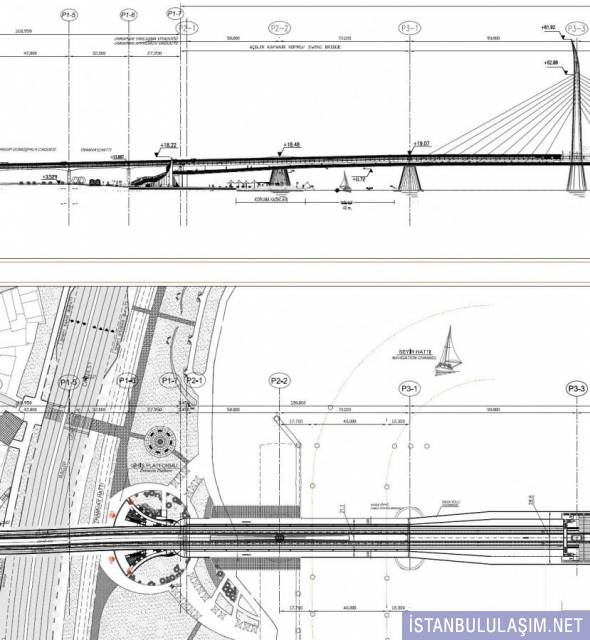

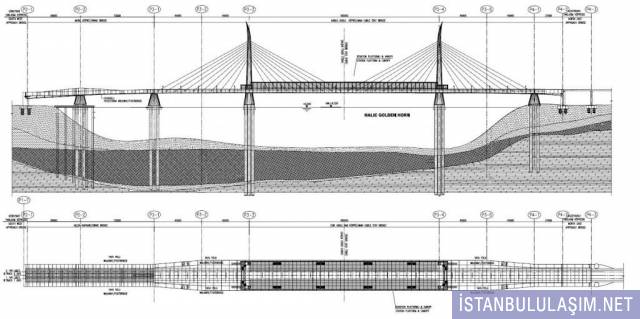

Güzergahı : Azapkapı Viyadüğü + Çelik Köprü + Mobil (Açılır-Kapanır)Köprü + Unkapanı Viyadüğü
İhale bedeli : 146.722.828,25 Euro +KDV
İhale Tarihi : 06.10.2008
Sözleşme Tarihi :1 9.12.2008
İşe Başlama Tarihi : 02.01.2009
Sözleşmeye göre
İşin süresi : 600 gün
İş Bitim Tarihi :02.09.2010
Haliç Köprü Geçişi ile ilgili projeler 06 Temmuz 2005 tarihinde Koruma Kurulunca onaylanmış olup kesin proje çalışmaları tamamlanmıştır. Haliç Metro Köprü Geçişi; Taksim-Unkapanı inşaat ihalesi kapsamından çıkarılmış olup yeniden ihale edilmektedir. Bu konudaki tüm hazırlıklar tamamlanmış olup 6 Ekim 2008 tarihinde ihalesi yapılarak teklifler alınmış ve 146.722.828,25 €+KDV bedelle ihale Astaldi SPA-Gülermak Ağır San. İnş. ve Taah. A.Ş. iş ortaklığına ihale edilmiştir. 19.12.2008 tarihinde Sözleşme imzalanmış ve 2 Ocak 2009 günü yer teslimi yapılarak çalışmalara başlanmıştır. İş kapsamında toplam uzunluğu 936 m. olan Azapkapı Viyadüğü + Çelik Köprü + Mobil Köprü + Unkapanı Viyadüğünün imalatı yapılacaktır. Halen kara sondajlarına devam edilmektedir
6 AYDA UZATMA OLSUN 2011 MART'TA BİTER.
Haliç Metro Geçiş İnşaatı
Yüklenici : Astaldi.S.P.A – Gülermak Ağır Sanayi İnşaat ve Taahhüt A.Ş İş Ortaklığı
Uzunluğu : 936 Metre.
İstasyon Sayısı : 1
Güzergahı : Azapkapı Viyadüğü + Çelik Köprü + Mobil (Açılır-Kapanır)Köprü + Unkapanı Viyadüğü
İhale bedeli : 146.722.828,25 Euro +KDV
İhale Tarihi : 06.10.2008
Sözleşme Tarihi :1 9.12.2008
İşe Başlama Tarihi : 02.01.2009
Sözleşmeye göre
İşin süresi : 600 gün
İş Bitim Tarihi :02.09.2010
Haliç Köprü Geçişi ile ilgili projeler 06 Temmuz 2005 tarihinde Koruma Kurulunca onaylanmış olup kesin proje çalışmaları tamamlanmıştır. Haliç Metro Köprü Geçişi; Taksim-Unkapanı inşaat ihalesi kapsamından çıkarılmış olup yeniden ihale edilmektedir. Bu konudaki tüm hazırlıklar tamamlanmış olup 6 Ekim 2008 tarihinde ihalesi yapılarak teklifler alınmış ve 146.722.828,25 €+KDV bedelle ihale Astaldi SPA-Gülermak Ağır San. İnş. ve Taah. A.Ş. iş ortaklığına ihale edilmiştir. 19.12.2008 tarihinde Sözleşme imzalanmış ve 2 Ocak 2009 günü yer teslimi yapılarak çalışmalara başlanmıştır. İş kapsamında toplam uzunluğu 936 m. olan Azapkapı Viyadüğü + Çelik Köprü + Mobil Köprü + Unkapanı Viyadüğünün imalatı yapılacaktır. Halen kara sondajlarına devam edilmektedir
6 AYDA UZATMA OLSUN 2011 MART'TA BİTER.
-
- Seyyah
- Mesajlar: 4319
- Kayıt: 09 Kas Cum, 2007 12:38
Yeni bir ihale
http://www1.ibb.gov.tr/tr-TR/Ihaleler/I ... leId=10486
İstanbul Yakası Haliç Metro Geçiş Köprüsü Güzergahından Etkilenen Tarihi Yapıların Aslına Uygun Olarak İhya Edilmesi İçin Projelendirilmesi ile Bu Geçişten Etkilenen Bölgenin Kentsel Tasarım Projelerinin Oluşturulması Kapsamında Hizmet Alımı İşi.
Buda benden hediyeler olsun












İstanbul Yakası Haliç Metro Geçiş Köprüsü Güzergahından Etkilenen Tarihi Yapıların Aslına Uygun Olarak İhya Edilmesi İçin Projelendirilmesi ile Bu Geçişten Etkilenen Bölgenin Kentsel Tasarım Projelerinin Oluşturulması Kapsamında Hizmet Alımı İşi.
Buda benden hediyeler olsun
